高槻市宮田町2丁目 N様邸

クリエイト宮田町Ⅷ 新築工事

内容別で見る|新築

建築中レポート

1. 2016年11月10日

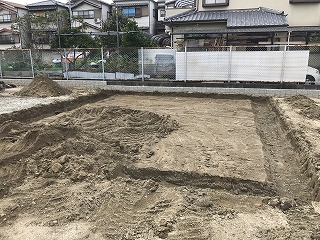

基礎 掘削作業

基礎 掘削作業

本日より基礎工事、着工しています。

2. 2016年11月11日

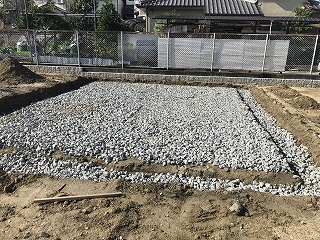

基礎 砕石敷き込み

基礎 砕石敷き込み

3. 2016年11月13日

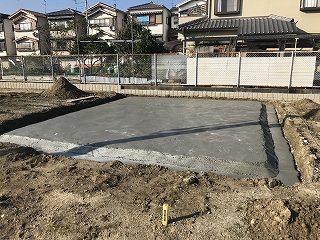

基礎 捨てコンクリート打設

基礎 捨てコンクリート打設

4. 2016年11月16日

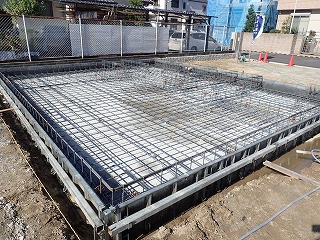

基礎配筋工事

基礎配筋工事

5. 2016年11月17日

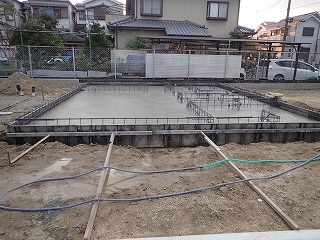

基礎 ベース部分コンクリート打設

基礎 ベース部分コンクリート打設

6. 2016年11月21日

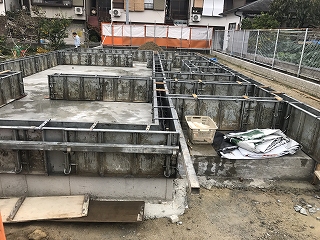

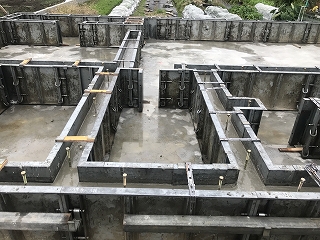

基礎 立上がり部分 コンクリート打設

基礎 立上がり部分 コンクリート打設

7. 2016年11月21日
基礎 立上がり部分型枠設置

基礎 立上がり部分型枠設置

8. 2016年11月25日

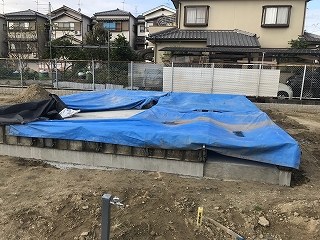

基礎 只今養生中

基礎 只今養生中

9. 2016年11月28日

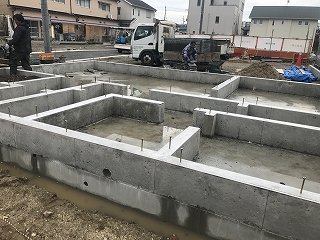

基礎完成

基礎完成

10. 2016年12月03日

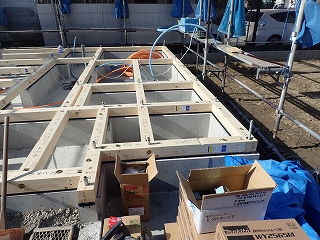

土台 断熱材充填

土台 断熱材充填

11. 2016年12月03日

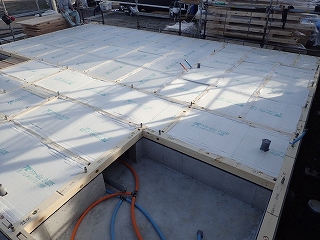

土台敷き

土台敷き

12. 2016年12月03日

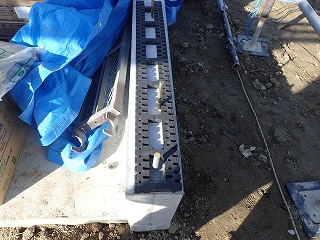

基礎パッキン敷き

基礎パッキン敷き

13. 2016年12月08日

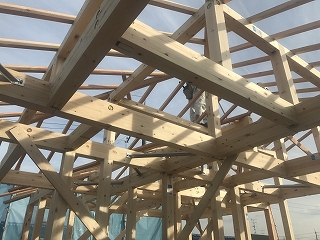

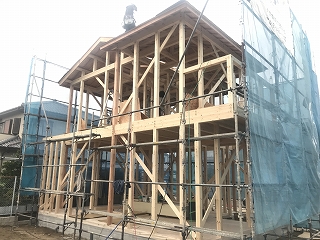

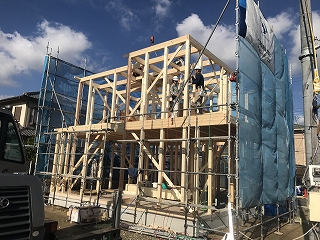

棟上げの様子①

棟上げの様子①

14. 2016年12月08日
棟上げの様子②

棟上げの様子②

15. 2016年12月08日
棟上げの様子③

棟上げの様子③

16. 2016年12月09日

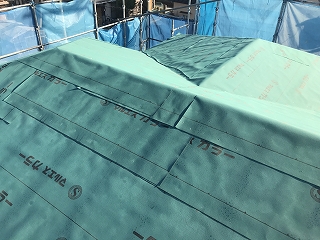

屋根 アスファルトルーフィング敷き

屋根 アスファルトルーフィング敷き

17. 2016年12月10日

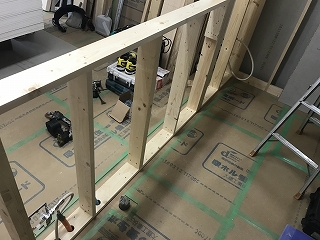

間柱施工

間柱施工

18. 2016年12月11日

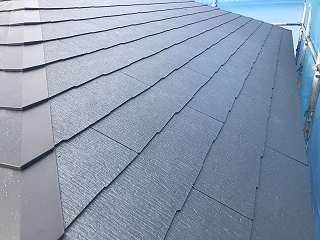

屋根 カラーベスト葺

屋根 カラーベスト葺

19. 2016年12月12日

構造用耐力面材張り(外壁側)

構造用耐力面材張り(外壁側)

20. 2016年12月12日

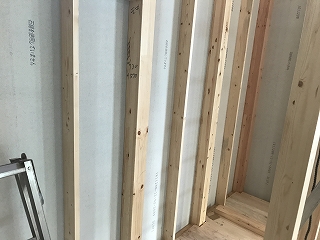

構造用耐力面材張り(室内側)

構造用耐力面材張り(室内側)

21. 2016年12月13日

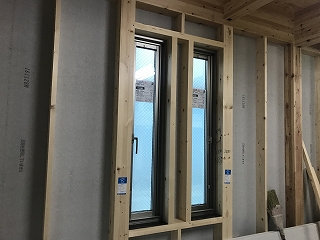

サッシ取付

サッシ取付

22. 2016年12月16日

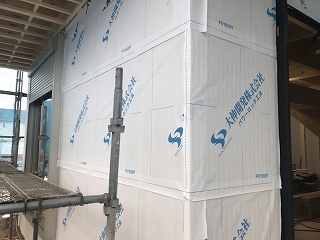

外壁 透湿防水シート貼り

外壁 透湿防水シート貼り

23. 2016年12月17日

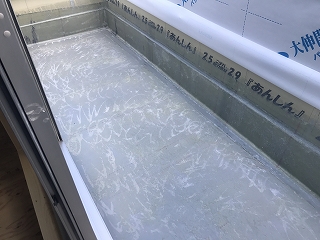

バルコニー FRP防水工事

バルコニー FRP防水工事

24. 2016年12月17日

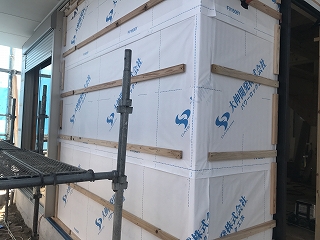

外壁 通気胴縁施工

外壁 通気胴縁施工

25. 2016年12月19日
玄関ドア 取り付け

玄関ドア 取り付け

26. 2016年12月20日
2階 フローリング張り

2階 フローリング張り

27. 2016年12月22日

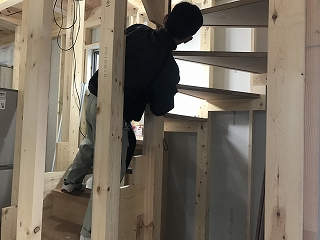

階段施工中

階段施工中

28. 2016年12月24日

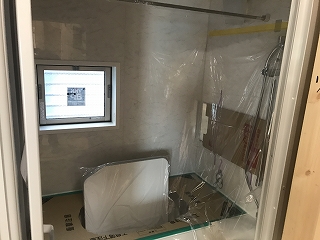

ユニットバス設備工事

ユニットバス設備工事

29. 2016年12月26日

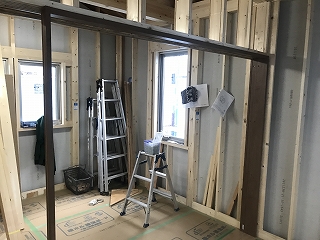

建具枠施工

建具枠施工

30. 2016年12月27日
キッチンカウンター 木下地

キッチンカウンター 木下地

31. 2017年01月06日

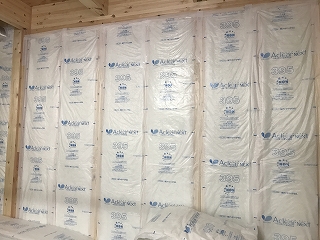

断熱材充填

断熱材充填

32. 2017年01月07日

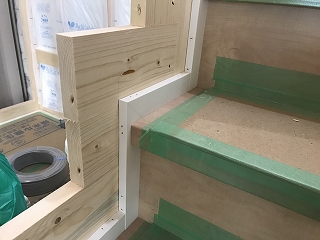

階段幅木施工

階段幅木施工

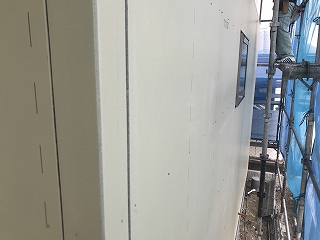

33. 2017年01月08日
外壁 ボード張り

外壁 ボード張り

34. 2017年01月10日
床幅木施工

床幅木施工

35. 2017年01月12日

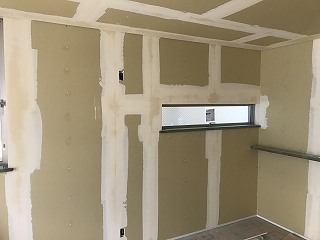

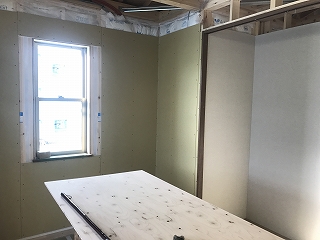

室内 石膏ボード・化粧ボード張り

室内 石膏ボード・化粧ボード張り

36. 2017年01月13日

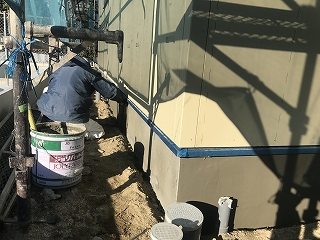

基礎幅木 モルタル塗り

基礎幅木 モルタル塗り

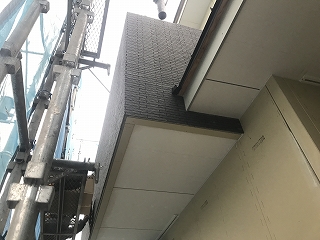

37. 2017年01月14日

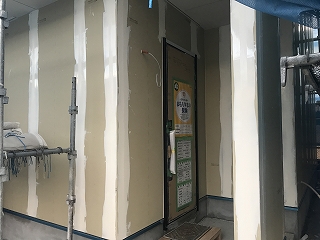

外壁 アクセントタイル貼り

外壁 アクセントタイル貼り

38. 2017年01月16日
外壁 下地パテ処理

外壁 下地パテ処理

39. 2017年01月17日

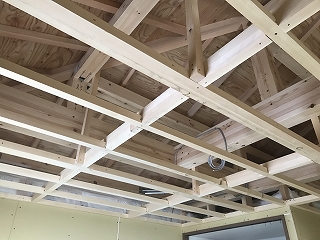

天井下地施工

天井下地施工

40. 2017年01月19日

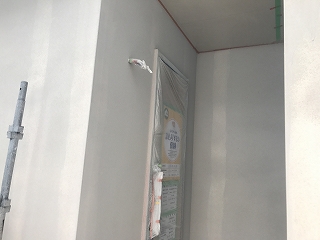

外壁 吹き付け塗装中

外壁 吹き付け塗装中

41. 2017年01月20日
天井 石膏ボード張り

天井 石膏ボード張り

42. 2017年01月24日

シューズBOX施工

シューズBOX施工

43. 2017年01月27日
室内壁 下地パテ処理

室内壁 下地パテ処理

44. 2017年01月30日
室内壁 クロス貼り

室内壁 クロス貼り

45. 2017年02月02日

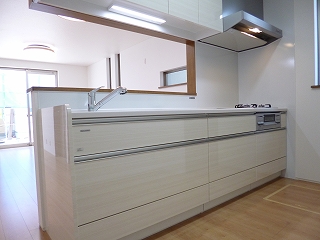

キッチン設置

キッチン設置

46. 2017年02月04日
仮設足場撤去

仮設足場撤去

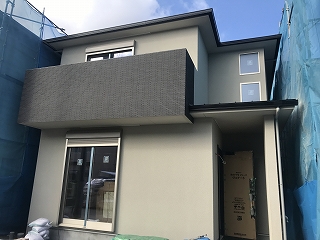

47. 2017年02月09日

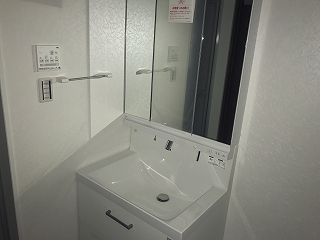

洗面化粧台設置

洗面化粧台設置

48. 2017年02月09日

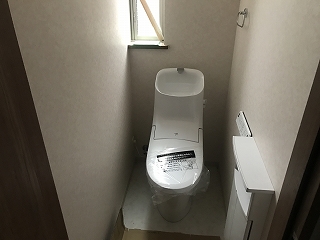

トイレ設置

トイレ設置

49. 2017年02月24日

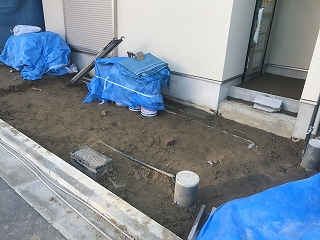

外構 鋤取り作業

外構 鋤取り作業

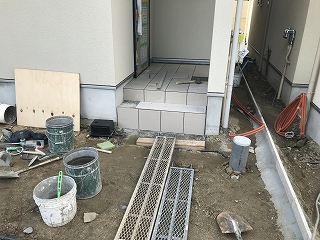

50. 2017年03月03日
外構 階段タイル貼り

外構 階段タイル貼り

51. 2017年03月06日

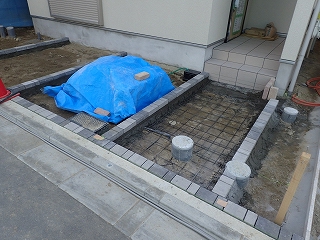

外構 インターロッキング敷き

外構 インターロッキング敷き

52. 2017年03月16日

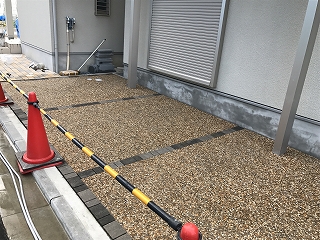

外構 洗い出し工事

外構 洗い出し工事

53. 2017年03月31日

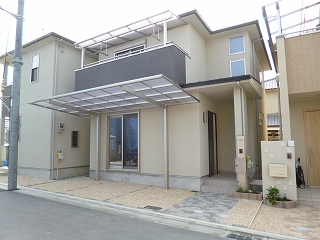

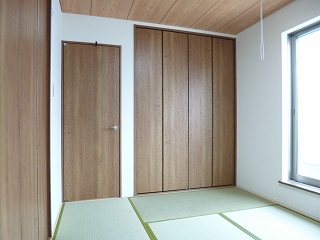

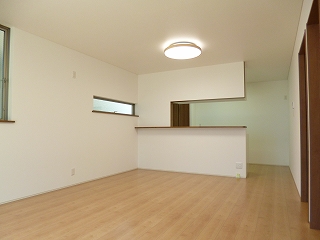

竣工写真①

竣工写真①

54. 2017年03月31日
竣工写真②

竣工写真②

55. 2017年03月31日
竣工写真③

竣工写真③

56. 2017年03月31日
竣工写真④

竣工写真④
